蘇寧物流集團是蘇寧控股集團旗下八大產業集團之一,是國內首批從事倉儲、運輸、配送等供應鏈全流程服務的企業。截至2019年1月,蘇寧物流聯合天天快遞擁有的相關配套倉儲合計面積達到870萬平方;擁有19個小件始發中心、60個大件始發中心,45個冷鏈物流倉,開通了6大跨境口岸和6座海外倉,以及465個城市配送中心、27700個末端快遞點,覆蓋全國2872個區縣;在全國范圍內,擁有超過10萬輛運輸車輛資源,干支線網絡超過4000條,在全國95%以上的區域可以實現24小時達。
國德倉儲設備制造有限公司作為蘇寧物流集團的貨架供應商,全力配合蘇寧物流集團倉儲貨架的供應、安裝調試等。本次項目為蘇寧物流集團物流分公司的重型貨架項目,該項目是為了在雙十一來臨之前,提高存儲空間,加快發貨效率,合理規劃備貨區域的一次整改項目。
重型貨架合計有1100套,客戶通知的時間為9月26號,要求安裝驗收時間為11月1號,時間緊任務重,在接到通知生產的我們就制定了詳細生產、安裝計劃。
按照計劃,銷售人員在現場進行了詳細勘察,現場貨物很多,會直接影響安裝的效率,必須要合理安排計劃,才能保證在11月1日之前結束安裝。

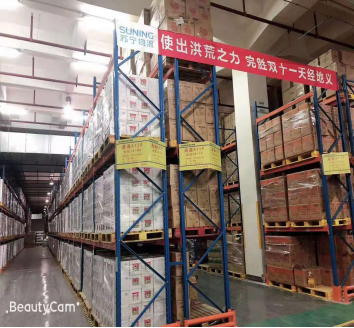

勘察現場

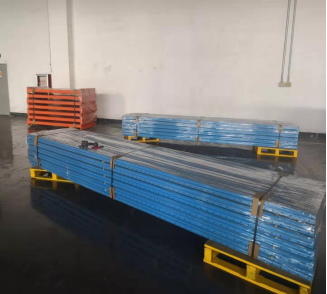

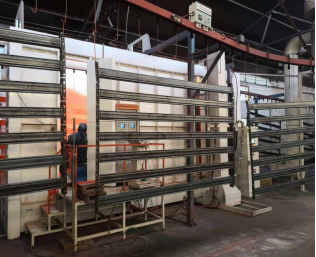

在勘查結束后,銷售人員提出了貨物很多,倉庫爆滿的實際情況,同時在雙十一之前,倉庫會進更多的貨物,這對我們后期的安裝施工來說會存在更大的難度。經過重新安排,我公司生產加班加點,爭取在生產環節節省時間,為安裝留出時間。
經過公司同仁的努力我公司提前一天完成了交貨。銷售人員同時達到現場,安排施工的各項準備工作。
本次項目的倉庫面積為3萬平米,安裝貨架的面積為1.2萬平方,1100套高位重型貨架,分為10個區域安裝,由于特殊的現場情況,客戶不可能把所有的貨物移空給我們安裝,只有通過騰一個空間,我們裝一個空間的方式來進行組裝,進過討論,確定了安裝計劃,便于在現場進行安裝。

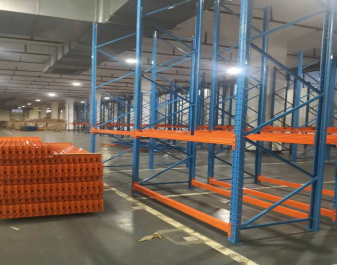

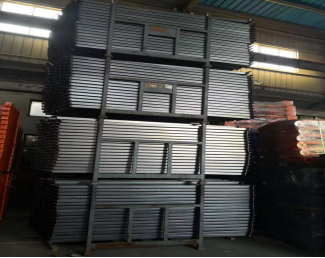

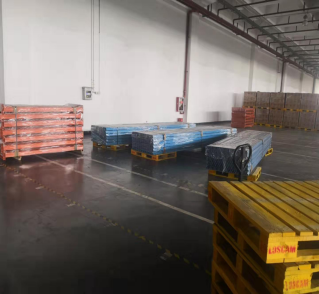

施工現場圖
每一天,我們在安裝現場遇到不同的情況,我們也努力克服無空間安裝,貨物移動效率低,影響安裝進度等不利影響,時刻將11月1日安裝結束作為對客戶的承諾。我們國德人克服各種困難,迎難而上,在11月1日之前完成了所有貨架主體的安裝,為蘇寧物流備戰雙十一,貢獻出我們國德貨架的一份努力。
